Processus de construction

Le processus de construction peut être suivi de près ici:   2021  •  2020  •  2019  •  2018

  • 2018

    08.06.2018 - Début du contrat

  • 08.06.2018 - 12.02.2019 - Phase de conception

    Le chantier naval Freire, en collaboration avec l'architecte naval Rolls Royce Marine AS, élabore les plans du navire.

    Images 3D:

    Vers l'album photo

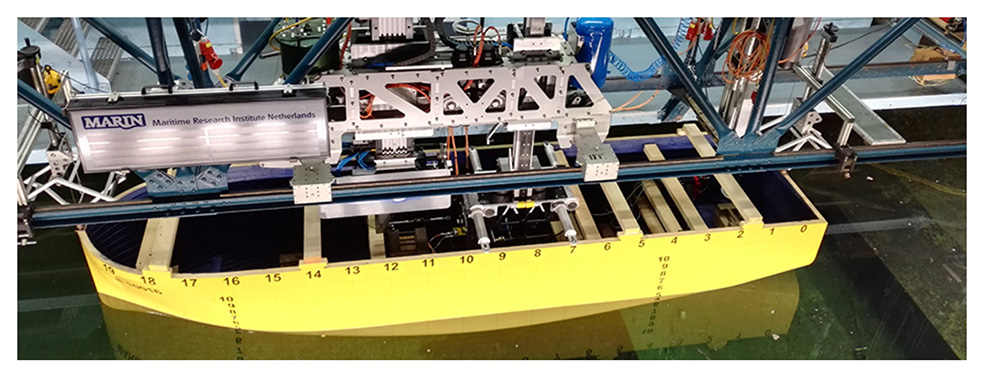

  • 21.11.2018 > 22.11.2018 | Tests

    Premiers tests sur modèle réduit à l'institut MARIN aux Pays-bas.

    Vers l'album photo

  • 2019

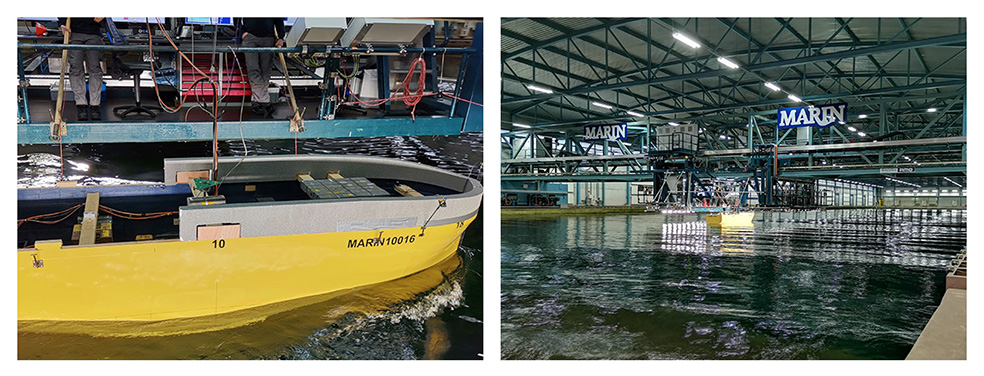

    04.02.2019 > 06.02.2019 | Tests

    Tests complémentaires avec modèle réduit chez MARIN.

    Vers l'album photo

  • 07.02.2019 | Clôture de la phase de design

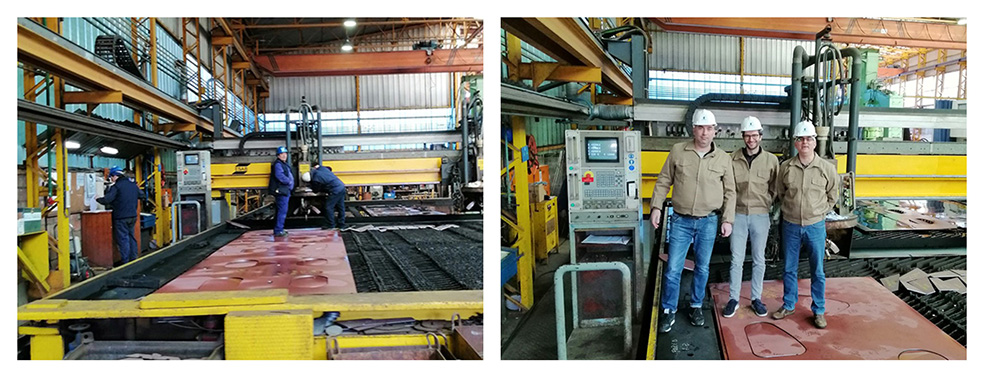

  • 13.02.2019 | La découpe de l'acier a débutée

    Vers l'album photo

  • 14.02.2019 > 15.02.2019 | Tests

    Tests de cavitation chez MARIN.

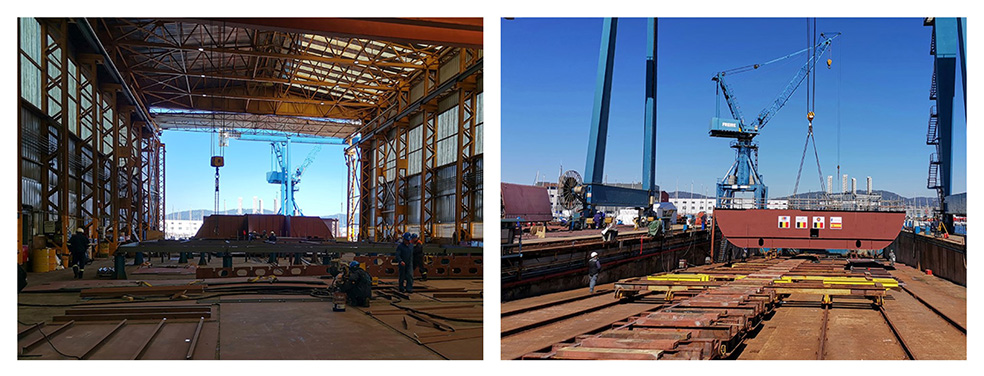

  • 27.03.2019 | Pose de la quille

    La pose de la quille au chantier naval Freire Shipyard.

    Vers l'album photo

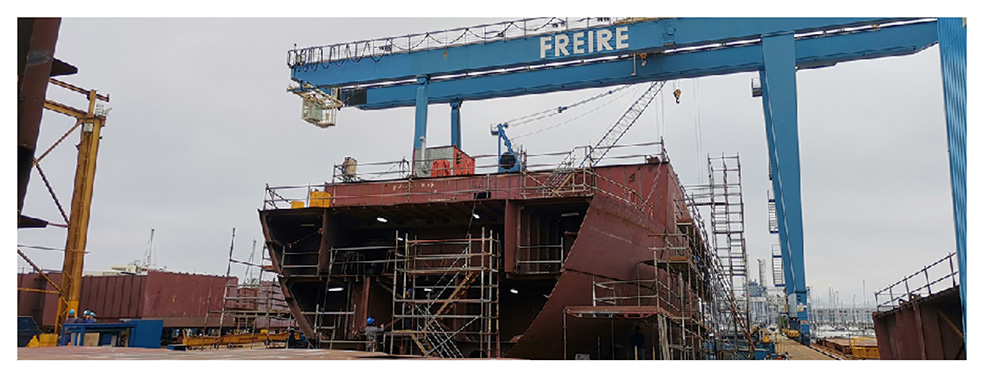

  • 15.05.2019 | Avancement

    Vers l'album photo

  • 15.06.2019 | Images 3D mises à jour

    Vers l'album photo

  • 17.07.2019 | Tunnels de propulseurs

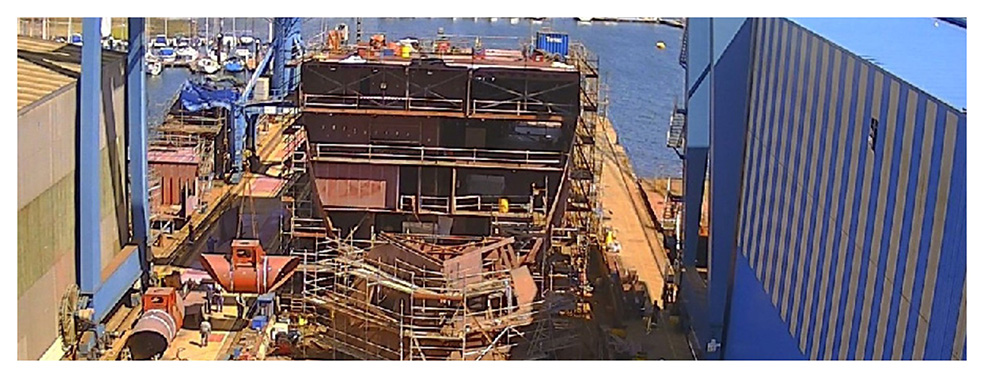

    Installation des tunnels de propulseurs. 28 bloques sont déjà installés sur la cale.

    Vers l'album photo

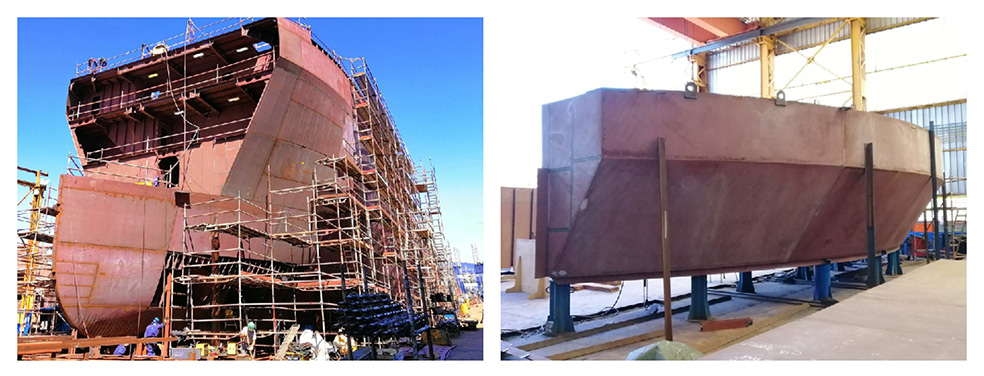

  • 05.08.2019 | Avancement

    Vers l'album photo

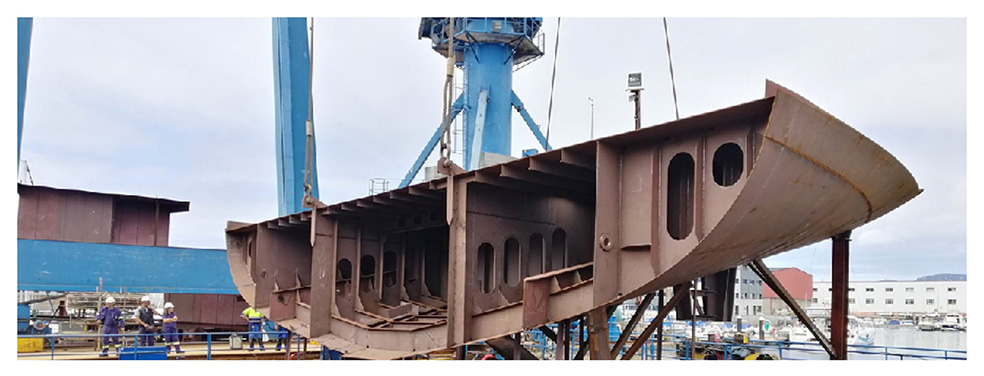

  • 14.08.2019 | Coque

    L'installation du dernier bloc inférieur de la coque est terminée.

    Vers l'album photo

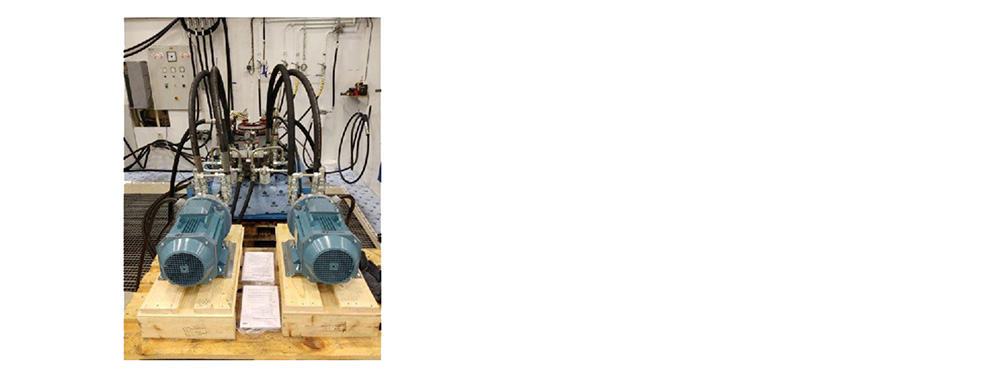

  • 05.09.2019 | FAT appareil à gouverner

    Le test d'acceptation usine (FAT = Factory acceptance test) de l'appareil à gouverner est effectué à Kongsberg, Norvège.

    Vers l'album photo

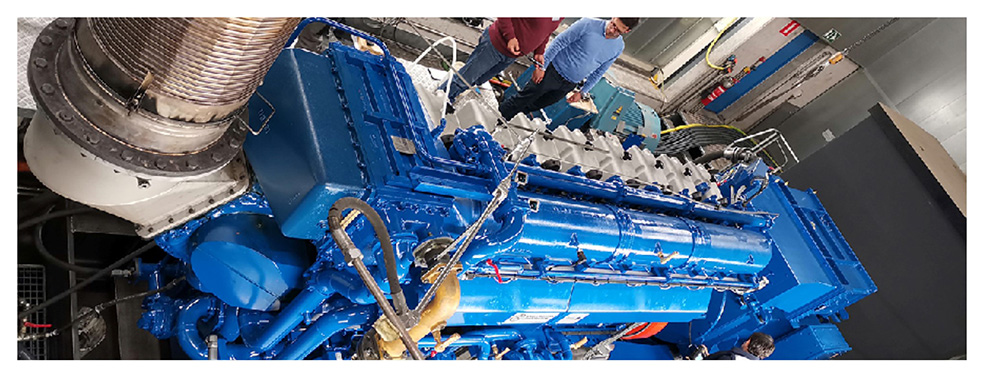

  • 11.09.2019 | FAT gensets

    Le test d'acceptation usine (FAT = Factory acceptance test) d'un des gensets est effectué à Anglo Belgian Corporation nv (ABC) à Gand.

    Vers l'album photo

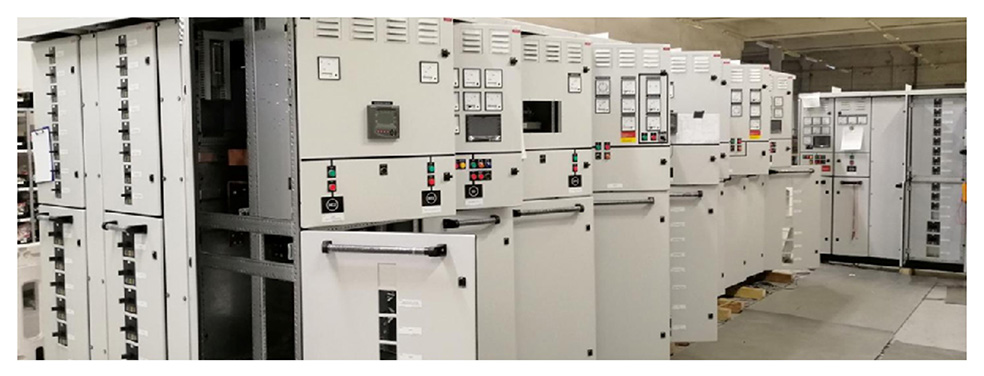

  • 08.10.2019 | FAT tableaux de distribution

    Le test d'acceptation usine (FAT = Factory acceptance test) des tableaux de distribution est effectué dans les facilités de Kongsberg Maritime à Gdansk, Pologne.

    Vers l'album photo

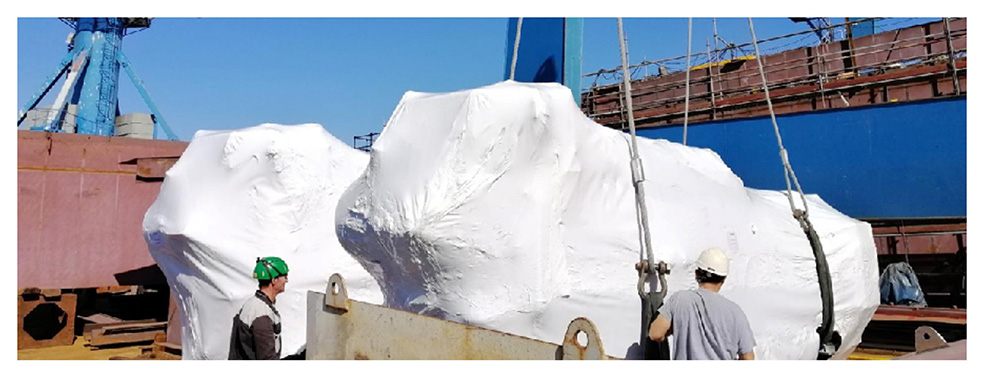

  • 11.10.2019 | Installation gensets

    Installation des gensets sur le nouveau RV Belgica.

    Vers l'album photo

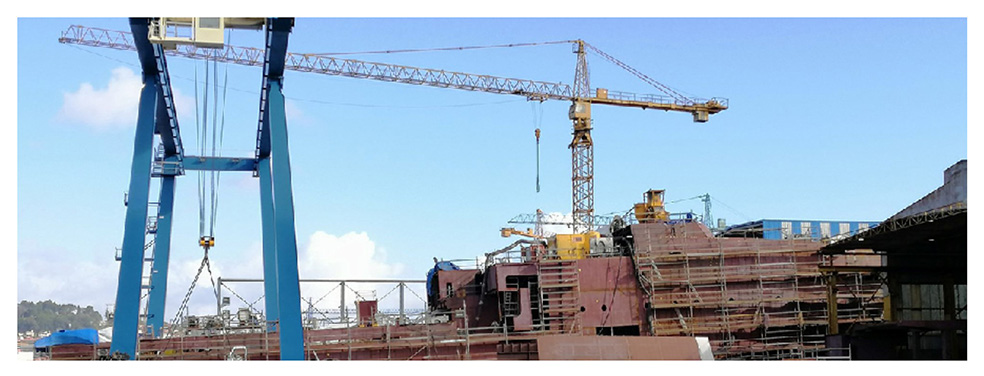

  • 08.11.2019 | Avancement

    Vers l'album photo

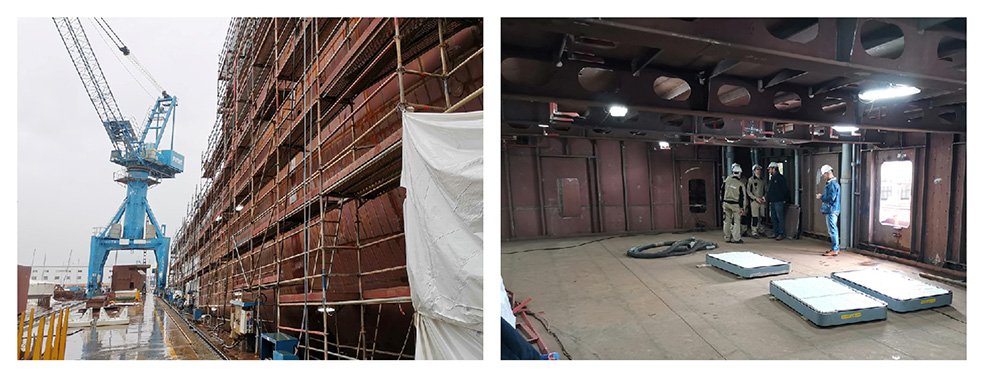

  • 27.11.2019 | Avancement

    Vers l'album photo

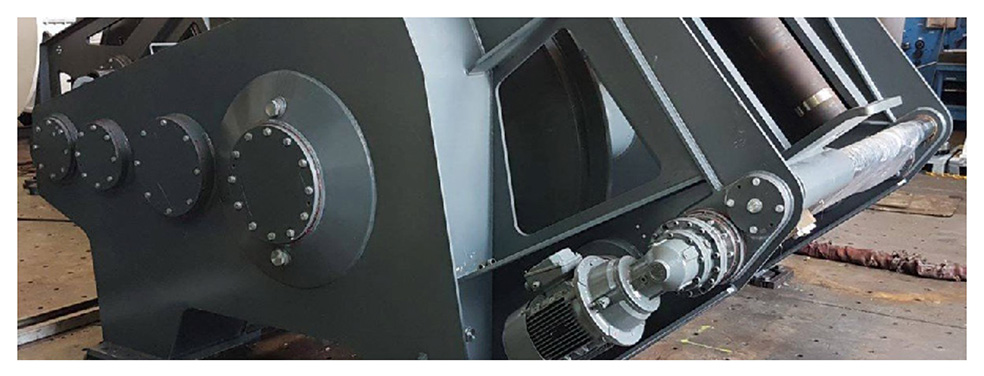

  • 29.11.2019 | FAT treuils de pêche

    Le test d'acceptation usine (FAT = Factory acceptance test) des treuils de pêche est effectué dans les facilités d'Ibercisa à Vigo, Espagne.

    Vers l'album photo

  • 03.12.2019 | Installation des propulseurs d'étrave

    Vers l'album photo

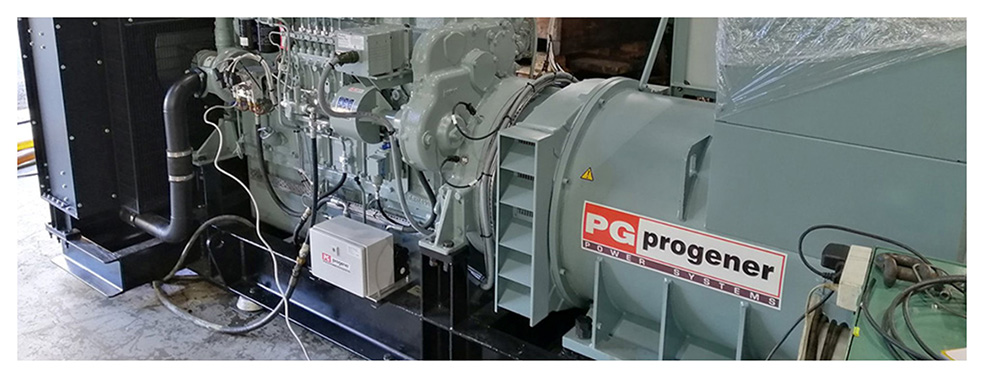

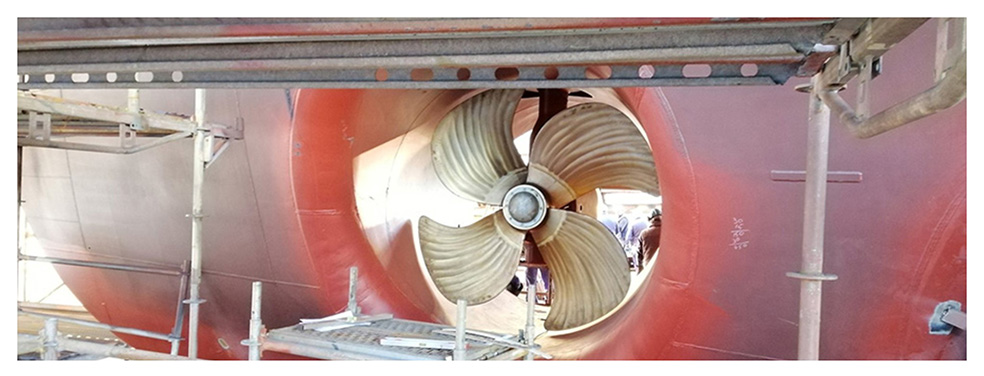

  • 03.12.2019 | FAT générateur électrogène

    Le test d'acceptation usine (FAT = Factory acceptance test) du générateur électrogène de secours / portuaire est effectué dans les facilités de Progener à Vigo, Espagne.

    Vers l'album photo

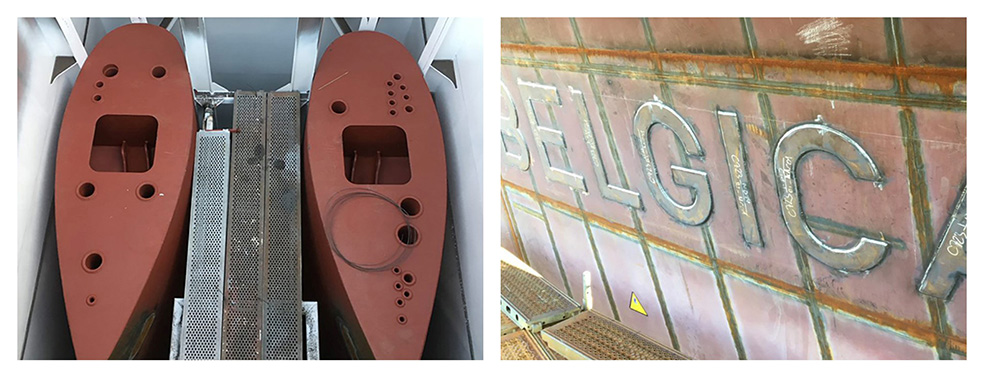

  • 04.12.2019 | Installation des drop keels.

    Vers l'album photo

  • 2020

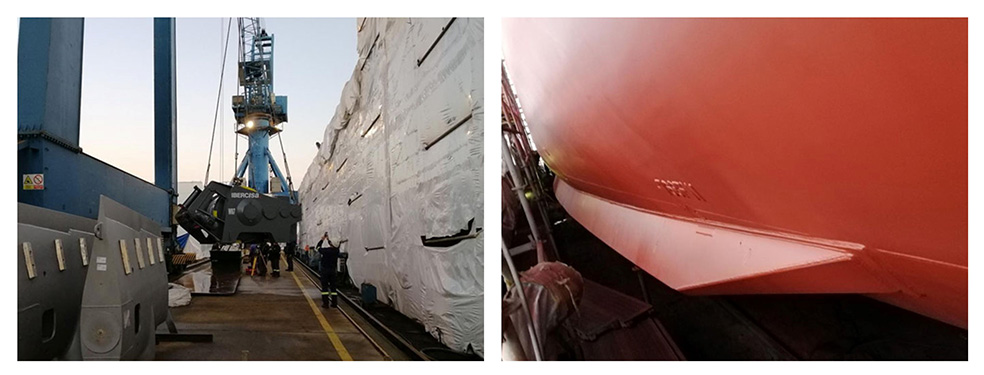

    10.01.2020 | Installation

    Installation, entre autres, des treuils de pêche et des hélices.

    Vers l'album photo

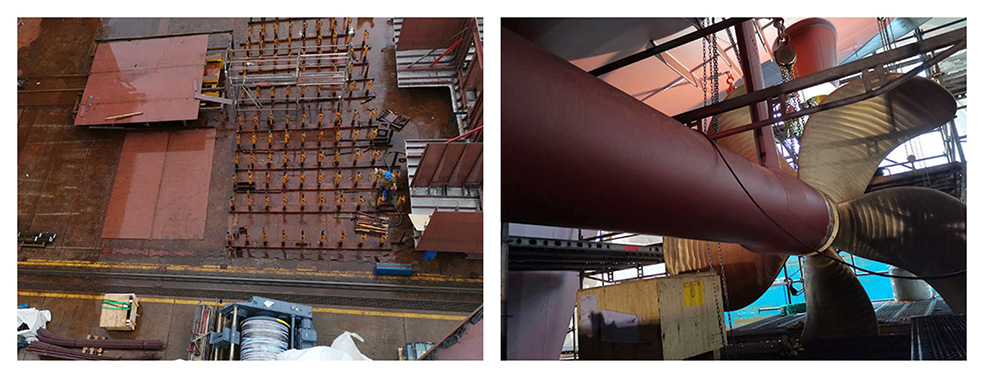

  • 16.01.2020 | Avancement

    Vers l'album photo

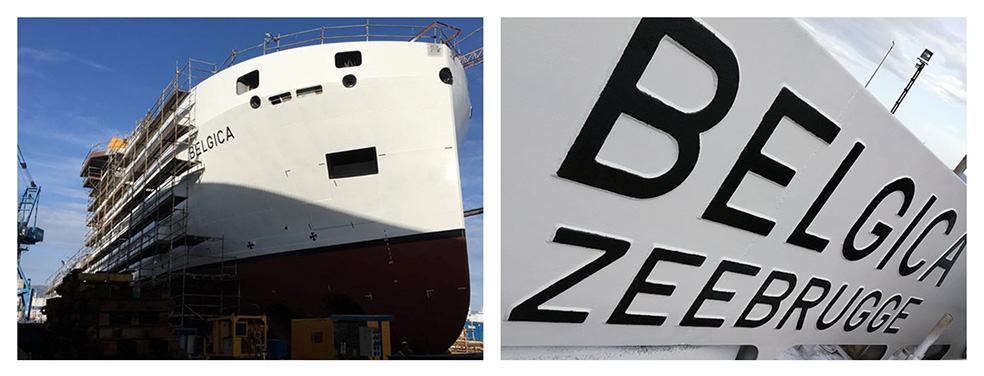

  • 23.01.2020 | Peinture

    La peinture de la coque en blanc a commencé.

    Vers l'album photo

  • 28.01.2020 | Installation du pont

    Vers l'album photo

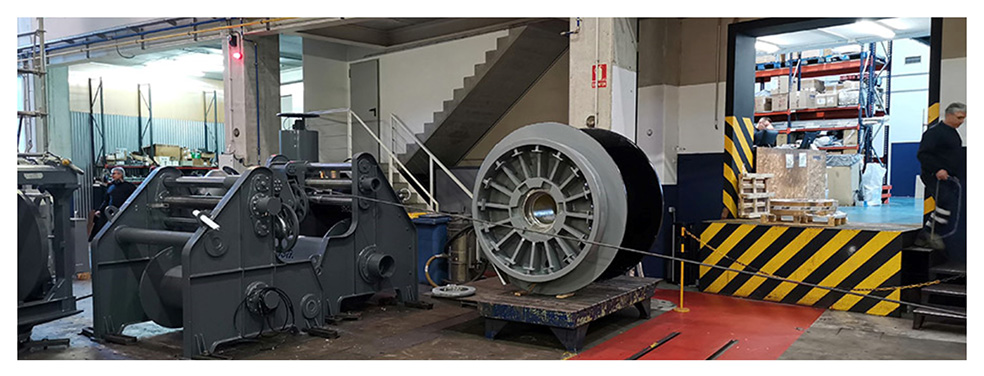

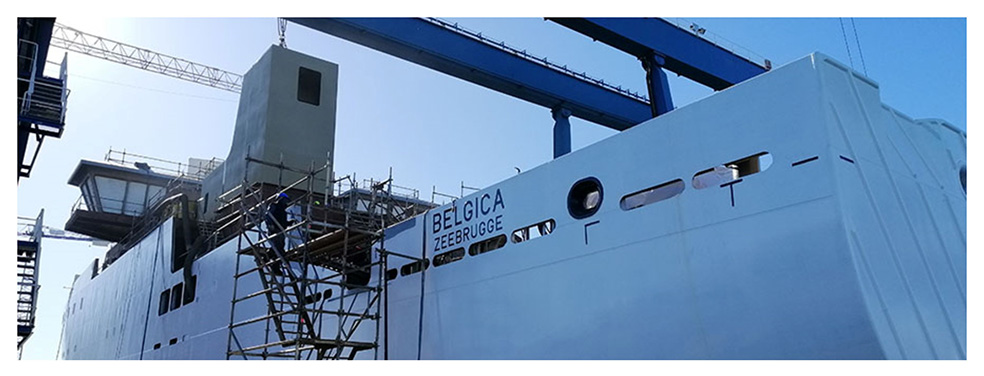

  • 03.02.2020 | Installation de la cheminée

    Vers l'album photo

  • 11.02.2020 | Premier lancement

    Le futur navire de recherche belge Belgica a été lancé pour la première fois le 11 février 2020 depuis le chantier naval Freire Shipyards à Vigo, en Espagne. Une étape importante après la pose de la quille, l'équivalent de la pose de la première pierre d'un bâtiment, il y a un peu moins d'un an.
    Communiqué de presse

    Vers l'album photo

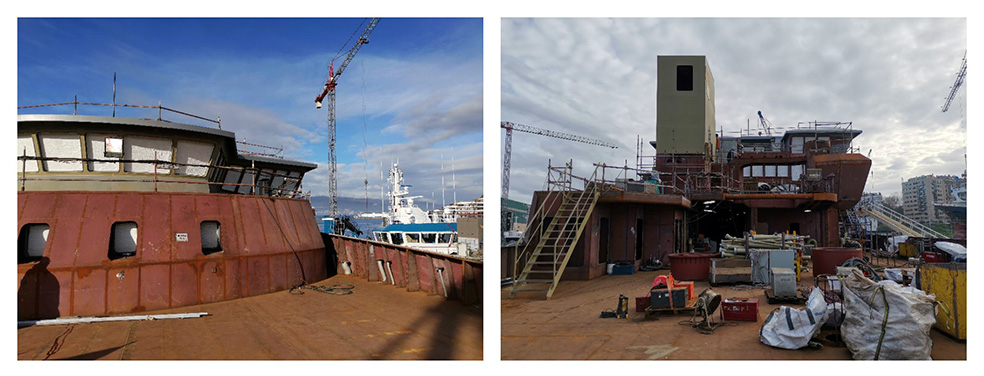

  • 12.02.2020 | Avancement

    Vers l'album photo

  • 13.02.2020 > 20.02.2020 | FAT treuils et grues

    Les tests d'acceptation usine (FAT = Factory acceptance test) des treuils et des grues sont effectués dans les facilités d'Ibercisa à Vigo, Espagne.

    Vers l'album photo

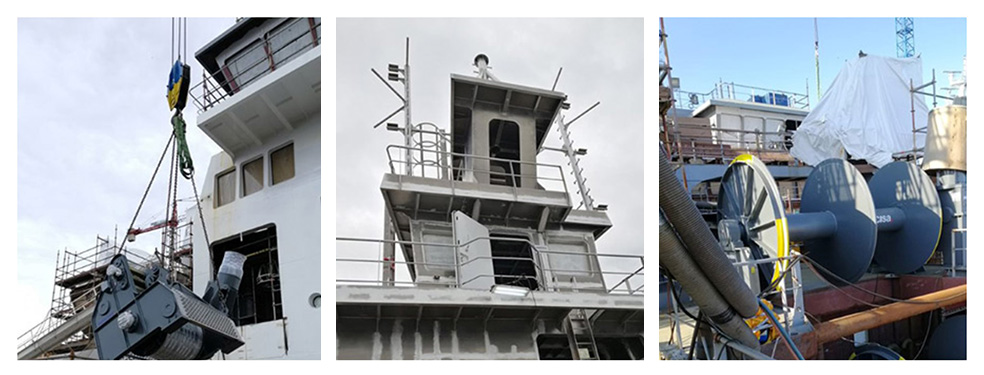

  • 24.04.2020 | Avancement

    Vers l'album photo

  • 30.04.2020 | Installation

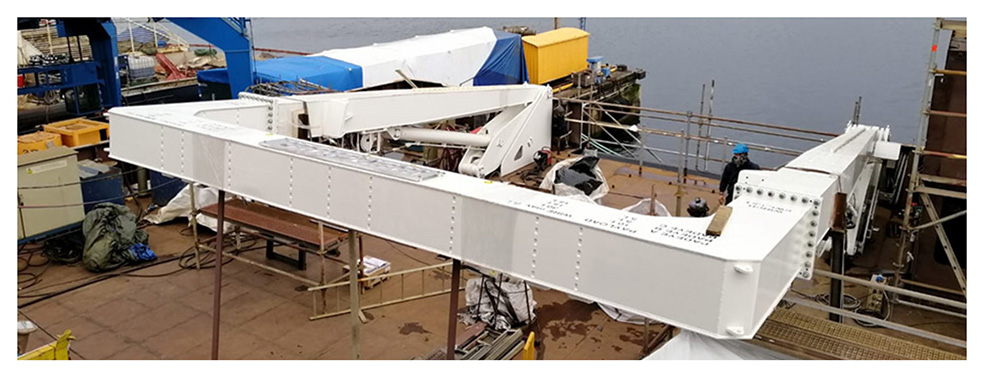

    Installation du portique en A.

    Vers l'album photo

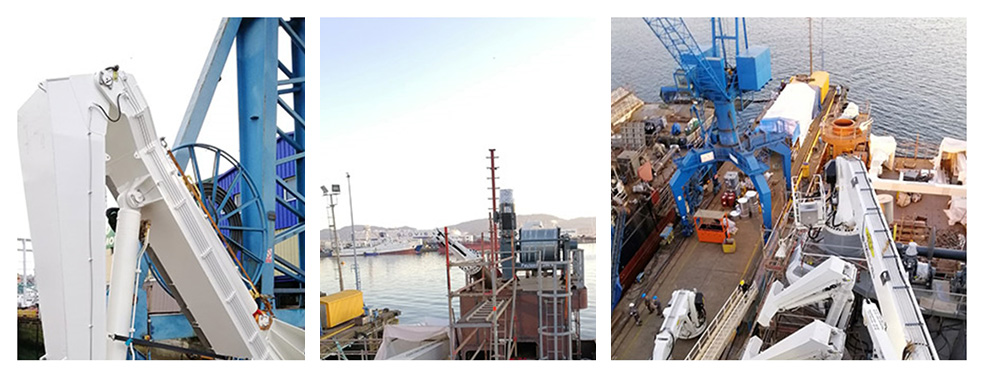

  • 20.05.2020 | Installatie

    Installation des portiques en T et des châteaux arrière.

    Vers l'album photo

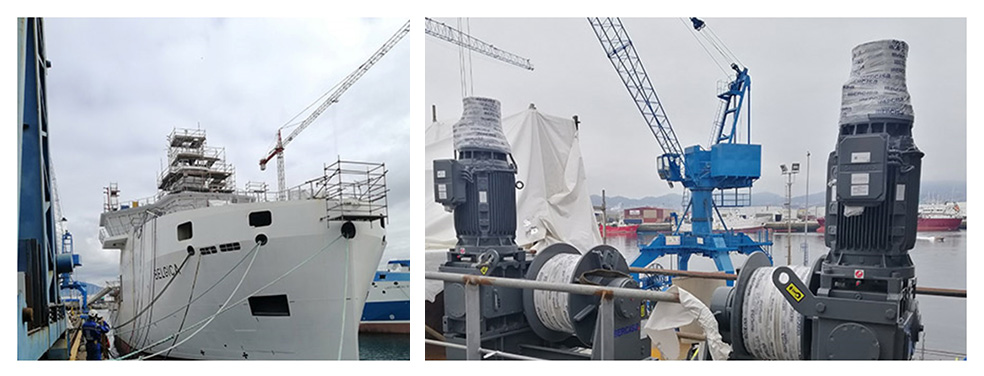

  • 22.05.2020 | Avancement

    Vers l'album photo

  • 25.05.2020 | Installation

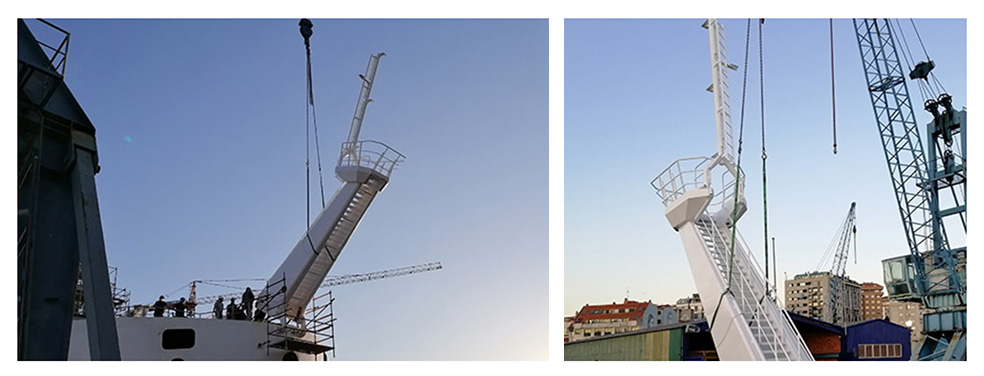

    Installation du mât avant.

    Vers l'album photo

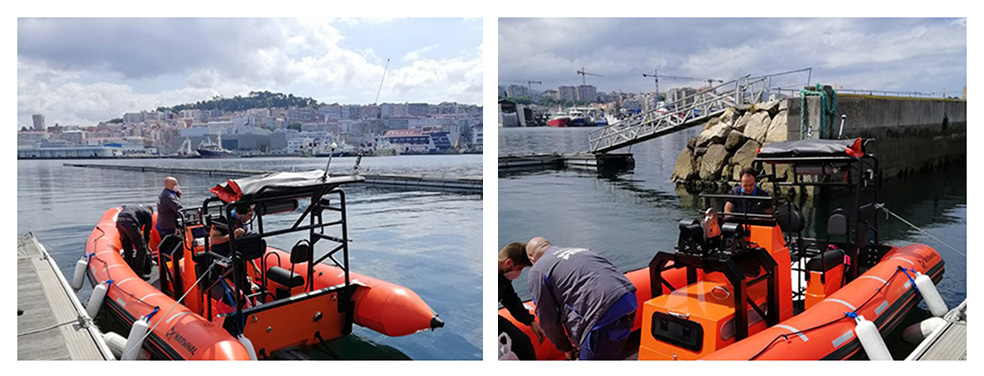

  • 05.06.2020 | SAT

    SAT (Sea Acceptance Test) du RHIB.

    Vers l'album photo

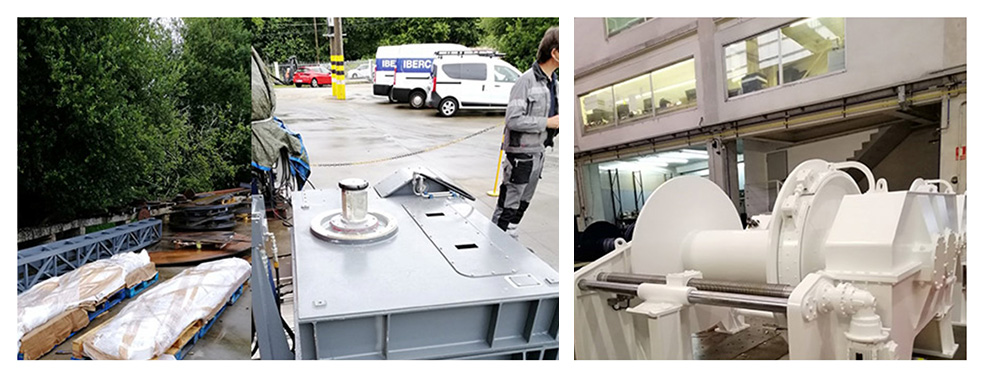

  • 11.06.2020 | FAT

    FAT du LARS (Launch & Recovery System) carottier à piston et de l'équipement scientifique de pont.

    Vers l'album photo

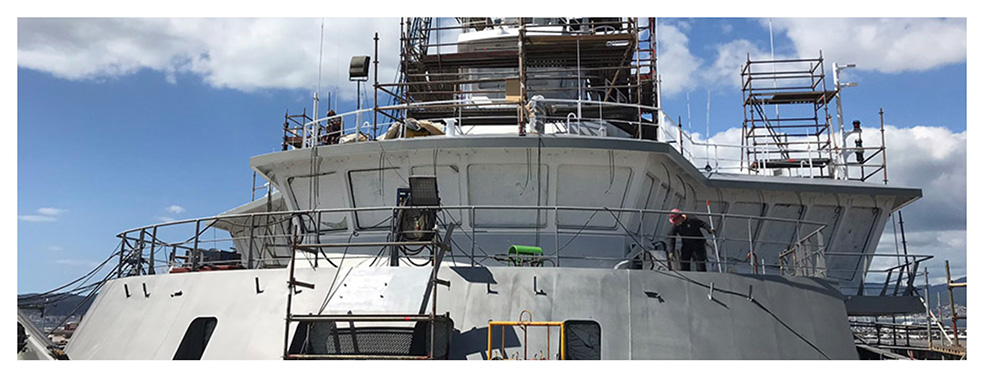

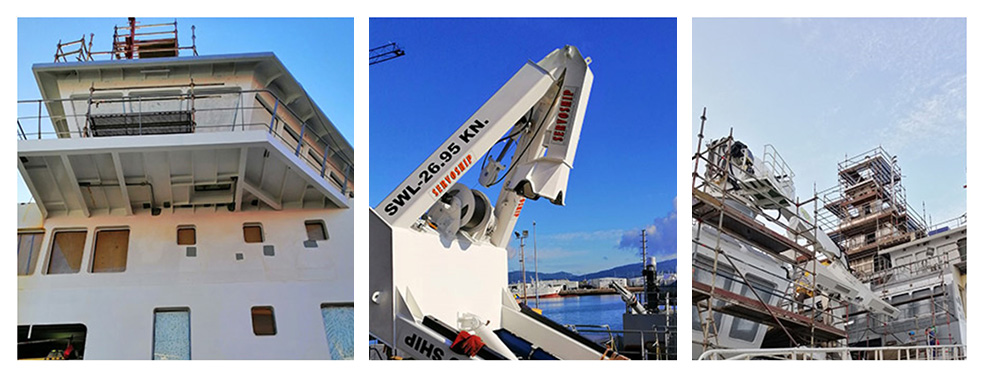

  • 20.06.2020 | Avancement

    Vers l'album photo

  • 03.07.2020 | Avancement

    Vers l'album photo

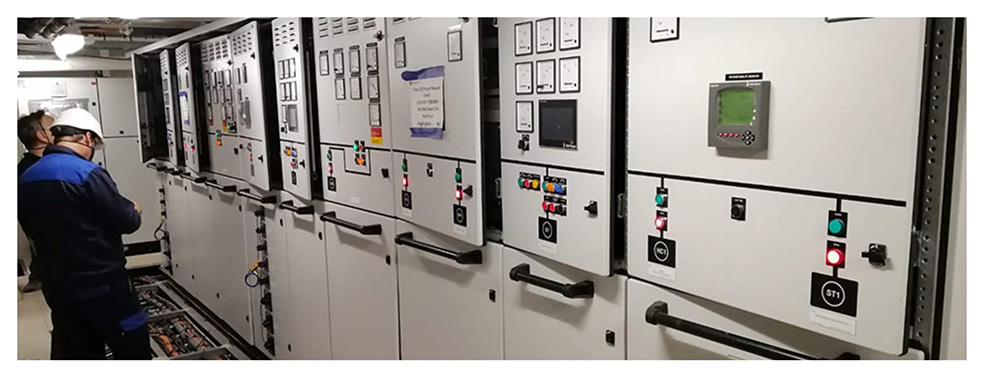

  • 15.07.2020 | Mise en service

    Mise en service des tableaux de distribution.

    Vers l'album photo

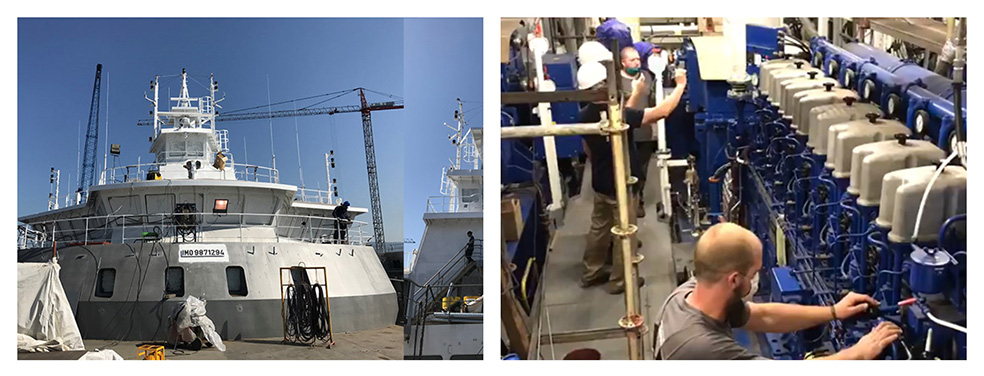

  • 22.07.2020 | Avancement

    Vers l'album photo

  • 04.08.2020 | Mise en service

    Mise en service des tableaux de distribution.

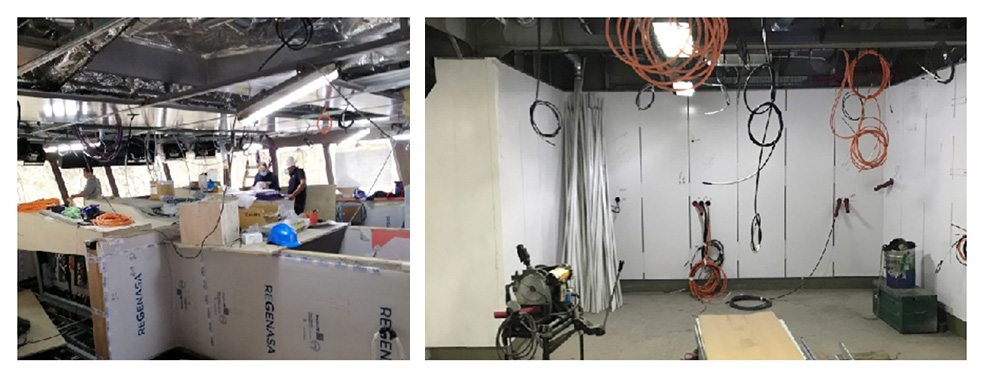

  • 09.2020 | Avancement

    Vers l'album photo

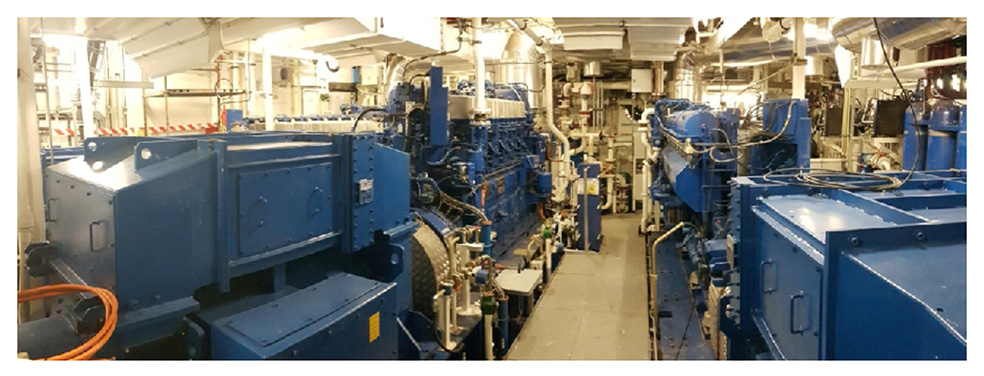

  • 10.2020 | Avancement

    Vers l'album photo

  • 11.2020 | Avancement

    Vers l'album photo

  • 07.12.2020 > 11.12.2020 | SAT partie 1

    SAT (Sea acceptance test).

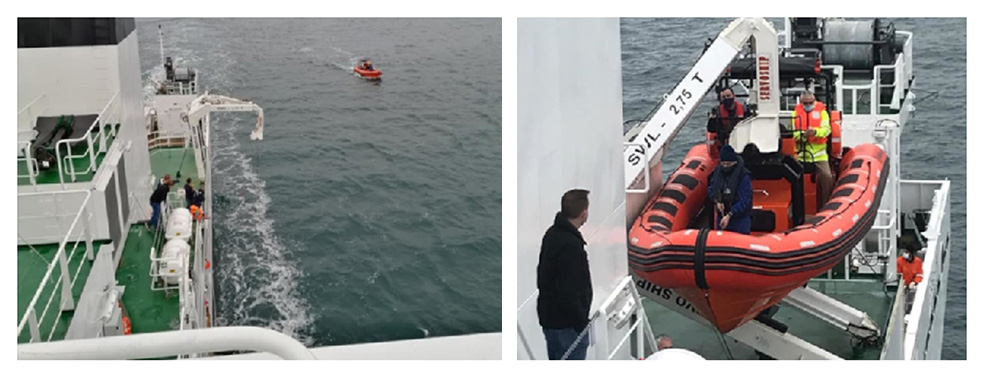

  • 09.12.2020 | Lancement et récupération

    Lancement et récupération du RHIB.

    Vers l'album photo

  • 2021

    22.01.2021 > 07.02.2021 | SAT partie 2

    Vers l'album photo

  • 25.02.2021 > 01.03.2021 | SAT partie 3

    Vers l'album photo

  • 03.12.2021 | Réception

    Réception du RV Belgica à Vigo.

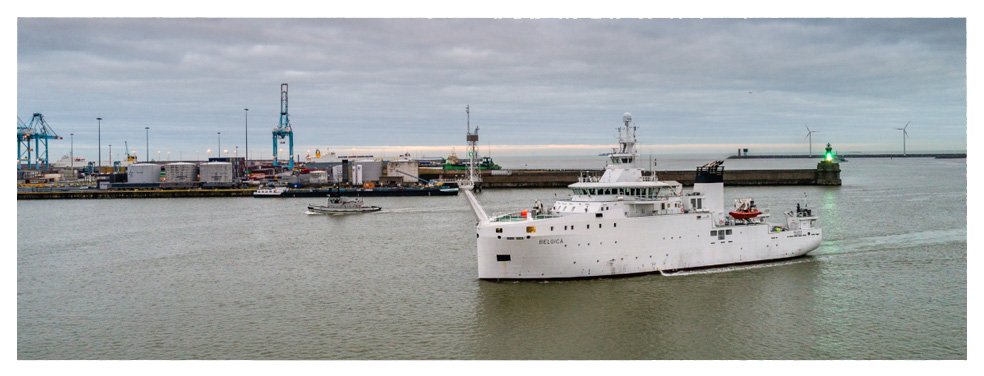

  • 13.12.2021 | Arrivée

    Le nouveau navire de recherche Belgica est arrivé à Zeebrugge. Elle est prête pour effectuer ses premières campagnes de recherche en janvier 2022.
